全国2009年1月高等教育自学考试建筑施工(一)试
编辑整理:陕西自考网 发表时间:2018-05-24 07:04:56 字体大小:【大 中 小】 【添加招生老师微信】
《自考视频课程》名师讲解,轻松易懂,助您轻松上岸!低至199元/科!
课程代码:02400
一、单项选择题(本大题共10小题,每小题2分,共20分)
在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内.错选、多选或未选均无分.
1.流砂发生的根本原因是( )
A.地下水渗流
B.土体失重
C.动水压力的作用
D.降水措施不当
2.采用重叠间隔方法现场预制桩时,制作上一层桩要求下层桩混凝土达到设计强度等级的多少?( )
A.30%
B.40%
C.50%
D.60%
3.双排扣件式钢管脚手架搭设高度H的限制是( )
A.H≤35m
B.H≤40m
C.H≤45m
D.H≤50m
4.混凝土在运输过程中应保证混凝土在何时浇入模板内并捣实完毕?( )
A.初凝前
B.初凝后
C.终凝前
D.终凝后
5.施工缝一般应留在构件( )
A.受压较小部位
B.受剪较小部位
C.受弯较小部位
D.受扭较小部位
6.对配有多根预应力筋的构件,分两批张拉钢筋时,先批张拉钢筋的张拉力与后批张拉钢筋的张拉力的大小关系是( )
A.大于
B.小于
C.等于
D.小于等于
7.配制普通防水混凝土时,含砂率为( )
A.25%~35%
B.35%~45%
C.45%~55%
D.55%~65%
8.相邻两个施工过程投入同一施工段开始作业的时间间隔称为( )
A.间歇时间
B.流水步距
C.施工段
D.流水节拍
9.双代号网络图中,某个非关键工作的拖延时间不超过自由时差,则( )
A.紧后工作最早开始时间不变
B.仅改变紧后工作最早开始时间
C.紧后工作最迟开始时间改变
D.紧前工作最早开始时间改变
10.下列对于虚工作的描述正确的是( )
A.消耗时间但不消耗资源
B.既消耗时间又消耗资源
C.不消耗时间但消耗资源
D.既不消耗时间又不消耗资源
二、名词解释(本大题共5小题,每小题2分,共10分)
11.最后贯入度
12.混凝土的可泵性
13.自粘法
14.施工段
15.关键线路
三、填空题(本大题共5小题,每小题2分,共10分)
请在每小题的空格中填上正确答案.错填、不填均无分.
16.振动沉管灌注桩可根据土质情况和荷载要求,选用_________、_________和反插法三种施工方法.
17.用于锚固钢丝束的锚具主要有_________与_________.
18.在混凝土结构单层工业厂房结构安装中,当采用单机吊装时,柱子有_________和_________两种吊装方法.
19.抹灰施工顺序,对整体来说,考虑到施工过程合理组织和成品保护,室内抹灰一般采用_________,室外抹灰采用_________.
20.建筑施工程序通常按承接工程、签订施工合同,_________,_________,竣工验收等四个阶段进行.
四、简答题(本大题共4小题,每小题5分,共20分)
21.边坡塌方的原因及其预防措施.
22.简述缩颈桩产生的主要原因和预防措施.

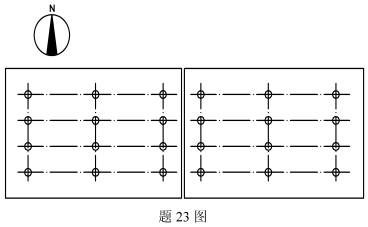

23.图中所示两块相邻的打桩场地四周均邻近已有建筑物,要求两块场地同时开始打桩,试在图中以箭线画出打桩行进路线,并说明理由.
24.简述大体积混凝土温度裂缝的防止措施.
五、计算题(本大题共4小题,每小题10分,共40分)
25.某预应力屋架采用后张法施工,构件孔道长度为20.5m,预应力筋采用高强钢丝束,1-24φS5,Ap=470.4mm2.预应力筋采用一端张拉,锚板厚度为35mm,锚杯高度为70mm,螺帽厚度为30mm,钢丝镦头预留量为10mm.张拉程序采用0→1.05σcon→(持荷2min)σcon,σcon=375N/mm2,张拉时从0.1~1.05σcon量测得预应力筋伸长值为95mm,张拉时混凝土的弹性压缩值取4mm.试计算钢丝下料长度和施工最大张拉力.(ΔL=Δl1+Δl2-C)
26.设钢筋混凝土楼板厚150mm,楼板模板选用20mm厚的东北落叶松木板,楞木间距l=350mm,试画出模板计算简图,计算永久荷载与可变荷载的组合值,并指出楼板模板系统的传力路径.(施工人员及设备按均布荷载取)
27.某分部工程由A,B,C三个施工过程组成,各施工过程在各施工段上持续时间为:tA=4d,tB=2d,tC=4d,B完成后其相应的施工段有技术间歇2天.试组织加快成倍节拍流水施工,在题27表中画出横道图,并计算该工程的流水工期.
题27表
施工 过程 |
施工队 |
施工进度(d) | ||||||||||
2 |
4 |
6 |
8 |
10 |
12 |
14 |
16 |
18 |
20 |
22 | ||
A |
||||||||||||
B |
||||||||||||
C |
28.按下表所列的逻辑关系绘制双代号网络图,并用图上计算法计算各工作的时间参数ESi-j、EFi-j、LSi-j、LFi-j、TFi-j、FFi-j;同时标出关键线路.其中时间参数表示形式约定如下:
ESi-j |
EFi-j |
TFi-j |
LSi-j |
LFi-j |
FFi-j |
题28表
工作名称 |
A |
B |
C |
D |
E |
F |
G |
持续时间 |
2 |
4 |
2 |
3 |
2 |
3 |
3 |
紧前工作 |
—— |
A |
A |
A |
B,C |
B,D |
E,F |
